Menü öffnen / schließen
Nah am Wasser gebaut

Flusswärmepumpe

Heizungswärme aus der Donau: Was wie eine Zukunftsidee klingt, ist bei der SWU bereits in der Umsetzung. Flusswärmepumpen als Baustein in Kombination mit innovativer Kraft-Wärme-Kopplung sorgen für eine moderne Wärmelieferung.

Unsere Vision: Wärme aus erneuerbarer Energie

Die SWU treibt die Wärmewende durch eine schrittweise Dekarbonisierung der Wärmeversorgung aktiv voran. Fossile Brennstoffe in unserem Fernwärmeverbundnetz Neu-Ulm/Senden werden Schritt für Schritt durch erneuerbare Quellen ersetzt. Der Wärmetransformationsplan Neu-Ulm/Senden beschreibt detailliert, wie die Umstellung auf 100 % erneuerbare Energien und dem dazu passenden Ausbau des Wärmenetzes bis 2045 erfolgen soll. Ein zentraler Baustein dieser Strategie ist die innovative Kraft-Wärme-Kopplung (iKWK), Hierbei wird die konventionelle Wärmeerzeugung über Kraft-Wärme-Kopplung (KWK) mit einer Power-to-Heat-Anlage, mehreren Wärmespeichern und erneuerbaren Wärmeerzeugern kombiniert. In Neu-Ulm eignen sich als erneuerbare Wärmeerzeuger besonders Flusswärmepumpen, welche die Wärme der Donau effizient nutzen.

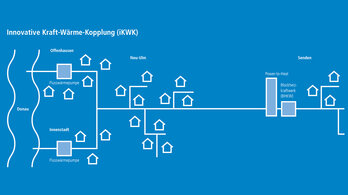

Das Projekt: Innovative Kraft-Wärme-Kopplung für Neu-Ulm/Senden

Im Rahmen des Projekts plant die SWU unter anderem den Bau von Flusswärmepumpen, die nach dem Kraft-Wärme-Kopplungsgesetz (KWKG) förderfähig sind. Damit werden zukünftig rund 700 Haushalte mit Wärme versorgt. Das Gesamtprojekt besteht aus mehreren Komponenten, die zusammen eine zukunftsorientierte Wärmeversorgung sicherstellen:

  • Erneuerbare Erzeuger: Flusswärmepumpen
  • Kraft-Wärme-Kopplungsanlagen: Blockheizkraftwerke (BHKW)
  • Power-to-Heat-Anlage
  • Wärmespeicher

Weitere Informationen zu den einzelnen Komponenten und ihren Funktionsweisen finden Sie in den FAQs. Die beiden Wärmespeicher werden von der EU und dem Bundesministerium für Wirtschaft und Energie gefördert.

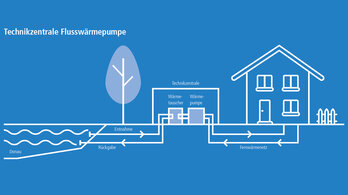

Flusswärmepumpen: Effiziente Wärmeerzeugung aus erneuerbarer Energie

Flusswärmepumpen funktionieren ähnlich wie herkömmliche Wärmepumpen, gewinnen ihre Wärme jedoch aus dem Wasser eines Flusses anstatt aus der Luft. Bei diesem Projekt ist vorgesehen, der Donau einen geringen Anteil an Wasser zu entnehmen und über einen Wärmetauscher zu führen. Das entnommene Wasser wird hierbei durch Flusswärmepumpen geringfügig abgekühlt und wieder der Donau zugeführt. Dies geschieht alles ohne die Wassertemperatur und die Umwelt spürbar zu beeinflussen. Die Wärmepumpe erzeugt bis zu 80 Grad heißes Wasser, das effizient für Heizung und Trinkwarmwasserbereitung genutzt wird.

Umsetzung

Das Projekt sieht Anlagen an drei Standorten in Neu-Ulm und Senden vor.

  • Neu-Ulm: An den Standorten Kantstraße und Silcherstraße ist vorgesehen die innovativen Flusswärmepumpen zu installieren. Diese ersetzen die derzeitig eingebauten Gaskessel und ermöglichen deren Rückbau.
  • Senden: Hier ist vorgesehen BHKWs (Blockheizkraftwerke) und eine Power-to-heat-Anlage zu errichten, die über den Wärmeverbund beide Städte versorgen können.

Die Projektidee ist seit 2021 gereift. Die SWU hat vor, die Planungen noch in 2026 abzuschließen, so dass voraussichtlich ab 2027 die erste Wärmelieferung erfolgen kann.

Projektplan
